一般要为客户提供的进度表,经常要求用Microsoft Project做成甘特图。在软件界面的左侧为表格格式,右侧为甘特图。而且软件能设置任务层级、前后任务关系、根据每项任务的周期及项目节点自动计算出每项任务的开完工日期。

如果对进度表的要求不是太高,也可在Excel表格中列出主要任务项目,注明开完工日期做成简单的进度表,如果再配上图表来显示各项任务的先后顺序就更好。这就可以考虑用REPT函数来制作甘特图。

1、增加辅助区域

原进度表有三列,分别是项目、开始日期、结束日期。

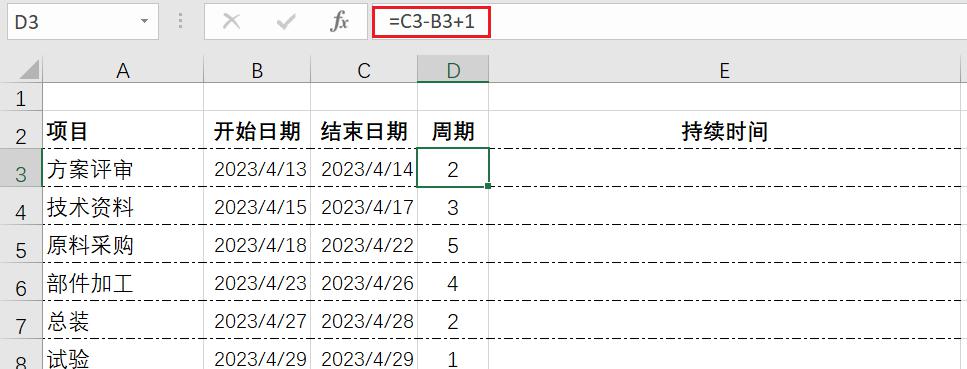

计算“周期”,通过结束日期与开始日期计算结果。在D3单元格输入公式:=C3-B3 1,并将公式复制到数据区域D3:D9。

excel中使用REPT函数制作甘特图教程-趣帮office教程网

2、设置项目开始与结束日期

确定项目的开始日期结束日期,单独用单元格存放,在后续的公式中对这两个单元格进行引用。

这样当项目涉及的任务项数有变化时,可以对A:E区域增删任务,复制E列公式,然后调整“项目开始日期”、“项目结束日期”的引用即可。

excel中使用REPT函数制作甘特图教程-趣帮office教程网

3、生成甘特图

在单元格E3输入公式:=REPT("□",B3-$H$3)&REPT("■",D3)&REPT("□",$H$4 1-B3-D3),并将公式复制到数据区域E3:E9。

某项任务之前及任务之后的日期用“□”占格,任务持续的时间用“■”占格。

excel中使用REPT函数制作甘特图教程-趣帮office教程网
